一、棚户区改造类项目 (一)道东16号地棚户区改造项目 1、工程概况:EPC项目总投资估算为10.36亿元,净用地面积约96000平方米(约144亩),总建筑面积296343.73平方米,并配套供水、排水、电力、通讯、消防、停车场、道路等工程。由宿州埇桥城投集团(控股)有限公司投资建设,授权委托宿州

一、棚户区改造类项目

(一)道东16号地棚户区改造项目

1、工程概况:EPC项目总投资估算为10.36亿元,净用地面积约96000平方米(约144亩),总建筑面积296343.73平方米,并配套供水、排水、电力、通讯、消防、停车场、道路等工程。由宿州埇桥城投集团(控股)有限公司投资建设,授权委托宿州市埇桥区重点工程局管理,设计单位为华东建筑设计研究院有限公司,施工单位为深圳中海建筑有限公司,监理单位为河南省光大建设管理有限公司。总工期:540日历天,开工日期为2018年2月1日。

2、形象进度:8#楼五层墙柱钢筋模板施工完成;9#楼五层构件开始吊装;16#楼二层顶板浇筑完成;10#楼地下室顶板具备浇筑条件;7#楼地下室墙柱钢筋施工完成;3#、4#、5#楼底板防水施工完成;地库6区地下室墙柱钢筋绑扎完成;地库7区底板具备浇筑条件;地库30区筏板浇筑完成;2#楼底板浇筑完成;15#楼底板防水施工完成;14#楼桩基施工完成30%;幼儿园地梁具备浇筑条件。

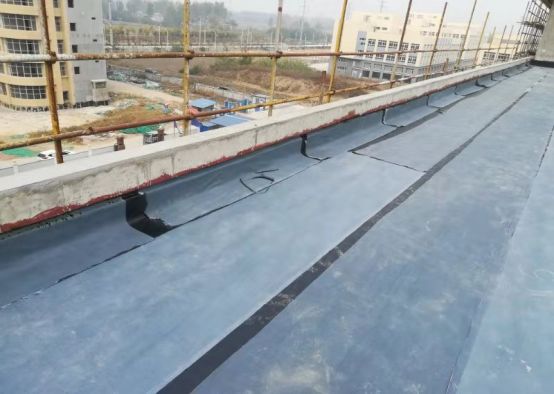

幼儿园施工

16#楼施工

  (二)宿州市埇桥区符离1号地块棚户区改造项目

1、工程概况:项目规划总建筑面积约46.86万平方米,其中安置房建筑面积约34.19万平方米,配套商业建筑面积约1.8万平方米,配建幼儿园3100平方米,配建菜市场2100平方米,其他配建用房4000平方米,人防兼地下车库及其它面积10万平方米以及其他设施等。配套供水、排水、电力、通讯、消防等工程。总投资约13.6亿元。

2、形象进度:本周因周一开始下雨,故出土2万方,累计出土35万方,剩余约10万方;符离镇已与农电公司签订施工合同,近期实施线路迁移。

符离1#地工程车辆冲洗平台

 (三)道东10号地棚户区改造项目

1、工程概况:1、2、3区土地、规划证暂未办理;四区建筑面积约50000平方米,总造价约1亿元,建设单位为宿州市元邦置业有限公司,施工单位为安徽恒安建筑工程有限责任公司,监理单位为安徽省志成建设工程咨询公司。

2、形象进度:(1)1区桩基施工完成,待基坑渣土外运完进行试桩;10号地工作组正在协商确定1区施工单位;(2)目前4区主体已完成验收,完成总工程量的60%;8#、9#已完成内外粉刷,9#楼外架拆除完成;10#、11#楼正在做外墙漆及安装玻璃。

二、卫生计生类项目

(一)新建宿州市第三人民医院

1、工程概况:本项目占地面积约32.6亩,新建医疗用房约3.3万平方米(不含地下室面积),含住院,门诊和医技,生活服务等用房,合同总额约8500多万。由宿州埇桥文旅投资发展有限公司投资建设,授权委托宿州市埇桥区重点工程局管理,设计单位为上海东方建筑设计研究院有限公司,施工单位为淮北矿业(集团)工程建设有限责任公司,监理单位为安徽求是工程建设咨询有限公司,总工期:500日历天,开工日期为2017年5月26日。

2、形象进度:(1)门诊部、住院部主体已完工,已完成合同约定工程量的90%;(2)区文旅投计划将暖通、净化、供氧、太阳能、智能化、防护、室内装修等统一打包招标,由于三院与中医院合并,内装饰需要调整为精装,三院于10月30日将内装饰图纸送市审图办审图,区文旅投回复11月下旬能够进行挂网招标;(3)区规划局已修改卫生园区项目规划图则,等待上报市规划局。(4)卫生园区污水管道图纸正在设计,区文旅投已抽取招标代理公司。

新建宿州市第三人民医院施工现场

(二)埇桥区中医院项目

1、工程概况:该项目总建筑面积17500平方米,地上11层,地下一层,共12层。由宿州埇桥文旅投资发展有限公司投资建设,宿州市建筑勘察设计院设计,宿州第六建筑安装工程有限公司施工,宿州市峙恒建设监理事务所监理。

2、形象进度:(1)由于中医院功能调整为医养结合,原智能化图纸需要调整,中医院于10月25日送市审图办审核;(2)净化工程图纸已完成审图;(3)区文旅投回复供电局暂未提供外电工程图纸,无法进行招标事宜,预计施工工期1个月。

  (三)埇桥区疾控中心项目

1、工程概况:规划用地8500平方米(约合12.74亩),总建筑面积15900平方米,主要建筑由1栋6层的疾控中心检验楼(5400平方米)和1栋9层疾控中心卫生应急综合楼(10500平方米)组成,并配套建设地下人防工程。由宿州埇桥文旅投资发展有限公司投资建设,上海华东建设发展设计有限公司设计,安徽盛世建筑安装工程有限公司施工,浙江同舟建设管理有限公司监理。

2、形象进度:(1)二期中央空调管道已铺设完成,准备安装空调;(2)消防联动系统:10月30日开始安装窗户,然后进行外墙漆施工。

(四)埇桥区妇幼保健院项目

1、工程概况:新建妇幼综合楼18011.27平方米。由宿州埇桥文旅投资发展有限公司投资建设,上海华东建设发展设计有限公司设计,宿州恒泰建筑工程有限公司施工,安徽建鑫咨询有限公司监理。

2、形象进度:主体、外装饰完工;净化工程正在施工,已完成工程量70%;智能化已进场施工,工期3个月。

三、公益类项目

(一)新建埇桥区残疾人康复中心项目

1、工程概况:埇桥区残疾人康复中心项目为重点民生项目,项目总投资1100余万元,占地面积约30亩,建筑面积9942平方米,选址在埇桥区沱河北岸、韩池孜路以西、滨河花园以东区域。该项目由一栋6层主体和两栋4层裙楼组成。由宿州市埇桥区残疾人联合会投资建设,宿州市建筑勘察设计院设计,宿州市天博建筑工程有限公司施工,安徽恒信建设工程管理有限公司监理,总工期:180日历天,开工日期为2018年3月22日。

2、形象进度:正进行楼梯帽及一层大厅外柱子喷漆;区残联正在与施工方协商确定窗户事宜。

新建埇桥区残疾人康复中心项目施工现场

(二)宿州市三八中心校建设项目

1、工程概况:本项目工程总投资约 2804万元 。本工程主要包含1#综合楼、2#、3#教学楼、4#图书馆、5#行政楼、泵房及消防水池、大门、围墙及室外附属工程,室外附属包含室外运动场、铺装、绿化、照明、给排水等,计划工期:180 日历天。由宿州埇桥教育投资有限公司投资建设,宿州市泰丰建筑工程有限公司施工,安徽省建设工程项目管理有限公司监理。

2、形象进度:现场目前正停工整改,扬尘检测设备已安装;2#教学楼(共4层)、3#教学楼(共4层)、4#图书馆(共2层)已封顶;泵房及消防水池完成70%左右;已完成总工程量40%左右,受拆迁和环保影响,进度相对滞后。

宿州市三八中心校建设项目现场

  (三)宿州市第十二小学浍水路校区(城南小学)建设项目

1、工程概况:本项目工程总投资约 5056万元 。本工程主要包含1#教学楼、2#教学楼、3#教学楼,4#综合楼、幼儿园、风雨操场、泵房及消防水池、北大门、东大门、幼儿园大门、泵房、围墙及室外附属工程。室外附属包含室外运动场、铺装、道路、绿化、照明、给排水等。计划工期:180 日历天。由宿州埇桥教育投资有限公司投资建设,安徽和川建设工程有限公司施工,河南省光大建设管理有限公司监理。

2、形象进度:4#综合楼砌墙工程结束  待二次结构浇筑,水电工划线。2#教学楼砌墙至第三层,一层二结构支模完成。1#教学楼一层砌墙结束,二层吊运砌块。幼儿园砌墙至第三层,二层二结构支模,三层拆模。3#教学楼、图书馆、钟楼、文化墙独立基础待浇筑砼。风雨操场独立基础已验收,待土方回填。

宿州市第十二小学浍水路校区(城南小学)建设项目现场
