【进度】2018年区重点工程第41周项目进度 (10月8日-10月12日)

宿州市埇桥区重点工程局 2018-10-16 09:11:59
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

一、棚户区改造类项目 (一)道东16号地棚户区改造项目 1、工程概况:EPC项目总投资估算为10.36亿元,净用地面积约96000平方米(约144亩),总建筑面积296343.73平方米,并配套供水、排水、电力、通讯、消防、停车场、道路等工程。由宿州埇桥城投集团(控股)有限公司投资建设,授权委托宿州

一、棚户区改造类项目

(一)道东16号地棚户区改造项目

1、工程概况:EPC项目总投资估算为10.36亿元,净用地面积约96000平方米(约144亩),总建筑面积296343.73平方米,并配套供水、排水、电力、通讯、消防、停车场、道路等工程。由宿州埇桥城投集团(控股)有限公司投资建设,授权委托宿州市埇桥区重点工程局管理,设计单位为华东建筑设计研究院有限公司,施工单位为深圳中海建筑有限公司,监理单位为河南省光大建设管理有限公司。总工期:540日历天,开工日期为2018年2月1日。

2、形象进度:8#楼二层结构浇筑完成;9#楼二层结构浇筑完成;16#楼墙柱及顶板钢筋模板施工完成;10#楼底板混凝土浇筑完成;地库26区、27区底板混凝土浇筑完成;地库2区地下室浇筑完成;地库4区墙柱及顶板钢筋模板施工完成;2#楼地基清槽完成;7#楼底板钢筋施工完成90%;幼儿园土方回填完成;地库5区墙柱钢筋施工完成60%。

8#楼三层施工



9#楼三层施工

(二)宿州市埇桥区符离1号地块棚户区改造项目

1、工程概况:项目规划总建筑面积约46.86万平方米,其中安置房建筑面积约34.19万平方米,配套商业建筑面积约1.8万平方米,配建幼儿园3100平方米,配建菜市场2100平方米,其他配建用房4000平方米,人防兼地下车库及其它面积10万平方米以及其他设施等。配套供水、排水、电力、通讯、消防等工程。总投资约13.6亿元。

2、形象进度:

截至本周累计出土18万方,基坑支护施工200米,现场拆迁已完成,但建渣清运正在进行中。北侧供电线路未迁移。下周计划出土5万方,基坑支护计划施工200米。

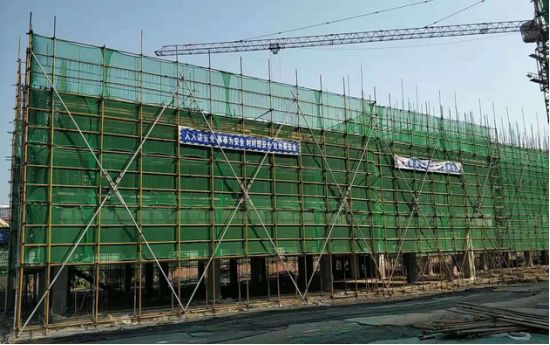

符离1号地基坑边坡支护

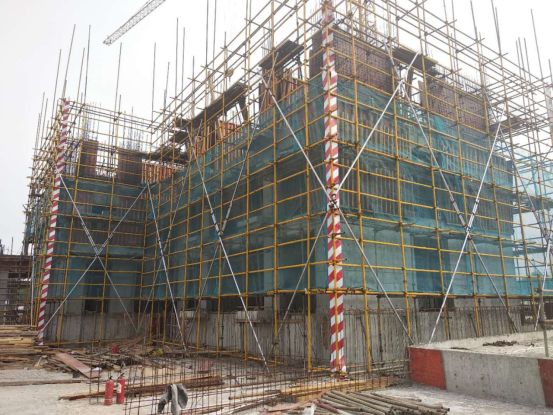

图为没移走的民用电线路

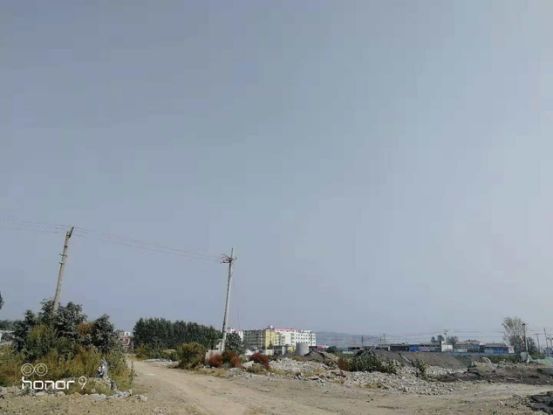

原铁路线路旁没拆除的房屋共计三栋及民用电线路

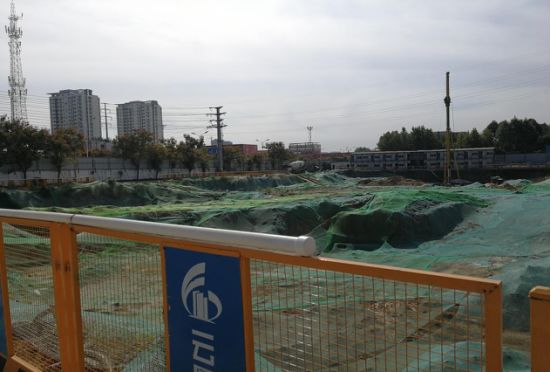

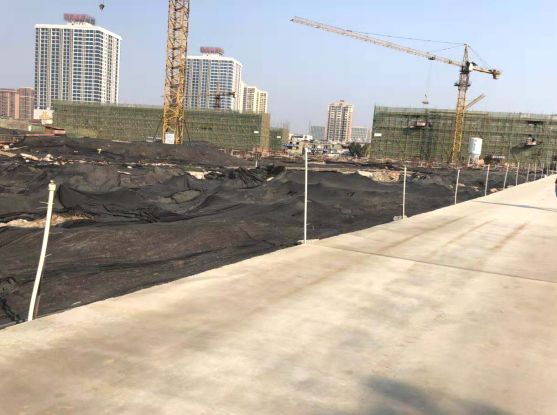

符离1号地土方开挖及基坑支护、降水专项方案专家论证会

 (三)道东10号地棚户区改造项目

1、工程概况:1、2、3区土地、规划证暂未办理;四区建筑面积约50000平方米,总造价约1亿元,建设单位为宿州市元邦置业有限公司,施工单位为安徽恒安建筑工程有限责任公司,监理单位为安徽省志成建设工程咨询公司。

2、形象进度:(1)桩基施工完成,等待试桩;现场裸土覆盖依然不合格,已要求施工单位进行整改。(2)4区正在做外墙漆及内装饰施工。

道东十号地1区施工现场

道东十号地4区施工现场

二、卫生计生类项目

(一)新建宿州市第三人民医院

1、工程概况:本项目占地面积约32.6亩,新建医疗用房约3.3万平方米(不含地下室面积),含住院,门诊和医技,生活服务等用房,合同总额约8500多万。由宿州埇桥文旅投资发展有限公司投资建设,授权委托宿州市埇桥区重点工程局管理,设计单位为上海东方建筑设计研究院有限公司,施工单位为淮北矿业(集团)工程建设有限责任公司,监理单位为安徽求是工程建设咨询有限公司,总工期:500日历天,开工日期为2017年5月26日。

2、形象进度:(1)门诊部、住院部主体已完工,已完成总体工程量的50%,目前现场处于停工状态;(2)区文旅投计划将暖通、净化、供氧、太阳能、智能化、防护、室内装修等统一打包招标,因内装修工程设计发生变动,需要重新设计,三院已与设计院进行沟通,现已基本完成,正进行最后核查;(3)医用钢质门已进行询价采购,准备签订施工合同;(4)统一打包招标已完成图纸会审,文旅投回复11月上旬进行招标工作。

(二)埇桥区中医院项目

1、工程概况:该项目总建筑面积17500平方米,地上11层,地下一层,共12层。由宿州埇桥文旅投资发展有限公司投资建设,宿州市建筑勘察设计院设计,宿州第六建筑安装工程有限公司施工,宿州市峙恒建设监理事务所监理。

2、形象进度:暖通室内设计已完成,室外需要打试验井,待设计后重新挂网,工期3个月,预计12月31日前完成;外电工程:区文旅投回复供电局暂未提供图纸,无法进行招标事宜,预计施工工期1个月;目前现场处于停工状态。

(三)埇桥区疾控中心项目

1、工程概况:规划用地8500平方米(约合12.74亩),总建筑面积15900平方米,主要建筑由1栋6层的疾控中心检验楼(5400平方米)和1栋9层疾控中心卫生应急综合楼(10500平方米)组成,并配套建设地下人防工程。由宿州埇桥文旅投资发展有限公司投资建设,上海华东建设发展设计有限公司设计,安徽盛世建筑安装工程有限公司施工,浙江同舟建设管理有限公司监理。

2、形象进度:(1)一期工程于2018年6月27日完成阶段性验收,待水电通后1个月内完成;(2)二期中央空调正在施工,已完成30%,工期60天;(3)消防联动系统已完成招标,准备进场施工,预计工期20天。

(四)埇桥区妇幼保健院项目

1、工程概况:新建妇幼综合楼18011.27平方米。由宿州埇桥文旅投资发展有限公司投资建设,上海华东建设发展设计有限公司设计,宿州恒泰建筑工程有限公司施工,安徽建鑫咨询有限公司监理。

2、形象进度:主体、外装饰完工;净化工程正在施工,已完成工程量60%,12月10日前完成;内装饰正在施工,预计12月31日前完成;智能化招标已完成,下周一签订合同,进场施工。

三、公益类项目

(一)新建埇桥区残疾人康复中心项目

1、工程概况:埇桥区残疾人康复中心项目为重点民生项目,项目总投资1100余万元,占地面积约30亩,建筑面积9942平方米,选址在埇桥区沱河北岸、韩池孜路以西、滨河花园以东区域。该项目由一栋6层主体和两栋4层裙楼组成。由宿州市埇桥区残疾人联合会投资建设,宿州市建筑勘察设计院设计,宿州市天博建筑工程有限公司施工,安徽恒信建设工程管理有限公司监理,总工期:180日历天,开工日期为2018年3月22日。

2、形象进度:现场塔吊已于10月11日拆除,正在铺贴外墙一层保温层、喷真石漆,室内正进行三楼卫生间贴砖。区重点工程局于10月9日进行现场安全检查,要求现场安全、文明、规范施工;10月10日组织内部交流会,梳理并分析康复中心项目现存问题,拟于10月15日组织召开推进会。

新建埇桥区残疾人康复中心项目施工现场

(二)宿州市南翔恒泰国际学校

1、工程概况:南翔恒泰国际商贸城学校行政办公楼、综合楼、风雨操场及附属设施(二期)。由宿州埇桥教育投资有限公司投资建设,安徽瑞祺建筑工程有限公司施工,宿州市建筑勘察设计院监理。

2、形象进度:已于9月20日进行行政办公楼初步验收。

(三)宿州市三八中心校建设项目

1、工程概况:本项目工程总投资约 2804万元 。本工程主要包含1#综合楼、2#、3#、4#教学楼、5#行政楼、泵房及消防水池、大门、围墙及室外附属工程,室外附属包含室外运动场、铺装、绿化、照明、给排水等,计划工期:180 日历天。由宿州埇桥教育投资有限公司投资建设,宿州市泰丰建筑工程有限公司施工,安徽省建设工程项目管理有限公司监理。

2、形象进度:2#教学楼(共4层)已完成三层顶板混凝土浇筑,3#教学楼(共4层)正进行四层柱钢筋绑扎,4#教学楼(共2层)已完成2层顶板混凝土浇筑;泵房及消防水池完成60%。区重点工程局于10月9日进行现场安全检查,要求现场安全、文明、规范施工。

宿州市三八中心校4#楼

  (四)宿州市第十二小学浍水路校区(城南小学)建设项目

1、工程概况:本项目工程总投资约 5056万元 。本工程主要包含1#教学楼、2#教学楼、3#教学楼,4#综合楼、幼儿园、风雨操场、泵房及消防水池、北大门、东大门、幼儿园大门、泵房、围墙及室外附属工程。室外附属包含室外运动场、铺装、道路、绿化、照明、给排水等。计划工期:180 日历天。由宿州埇桥教育投资有限公司投资建设,安徽和川建设工程有限公司施工,河南省光大建设管理有限公司监理。

2、形象进度:现场正停工整改,现场大门西侧建筑垃圾清运完成,主要施工便道已硬化完成,道路喷淋已装好,靠近东平路围墙已更换至4#楼南侧,待建筑垃圾完全清运后,将继续更换围挡,民舍已拆除。

宿州市第十二小学浍水路校区(城南小学)建设项目整改现场









宿州市埇桥区重点工程局

                               2018年10月12日
